项目交付专家

找到真正控制日期的约束,再谈范围与承诺

完整成果已按原始委托核对,三张展示图与下方交付文件对应。

本轮测试成果

省掉功能,为什么仍然不能提前交付?

工程、前端、测试和客户各有日历,联调必须等审批。缩减功能节约工时,却被测试和客户窗口卡住,不能简单承诺早交。

周一下午审批如期时两种范围的最早验收
半天审批延后足以错过全部已有验收窗口
9 / 7半天Eva完整/缩减范围实际工作量

难点原始事实交付判断
资源与依赖API、UI、可选增强、联调、测试、修复联合任务同时占用两个人
正常审批I7→Q8/9→F10→A11完整与缩减同为周一下午
推迟半天I8→Q9/10→F11客户仅10/11有空,需重新约窗口
实际选择缩减省Eva两个半天不把省工时误写成可早验收

这是针对商业难题构造的本地压力案例,展示本轮实际交付;客服与获客中的接口操作在本地测试服务执行。

省掉功能,为什么仍然不能提前交付? — 问题与关键结果
① 难点与关键结果 · 点击查看原图
省掉功能,为什么仍然不能提前交付? — 证据与判断
② 证据与判断过程 · 点击查看原图

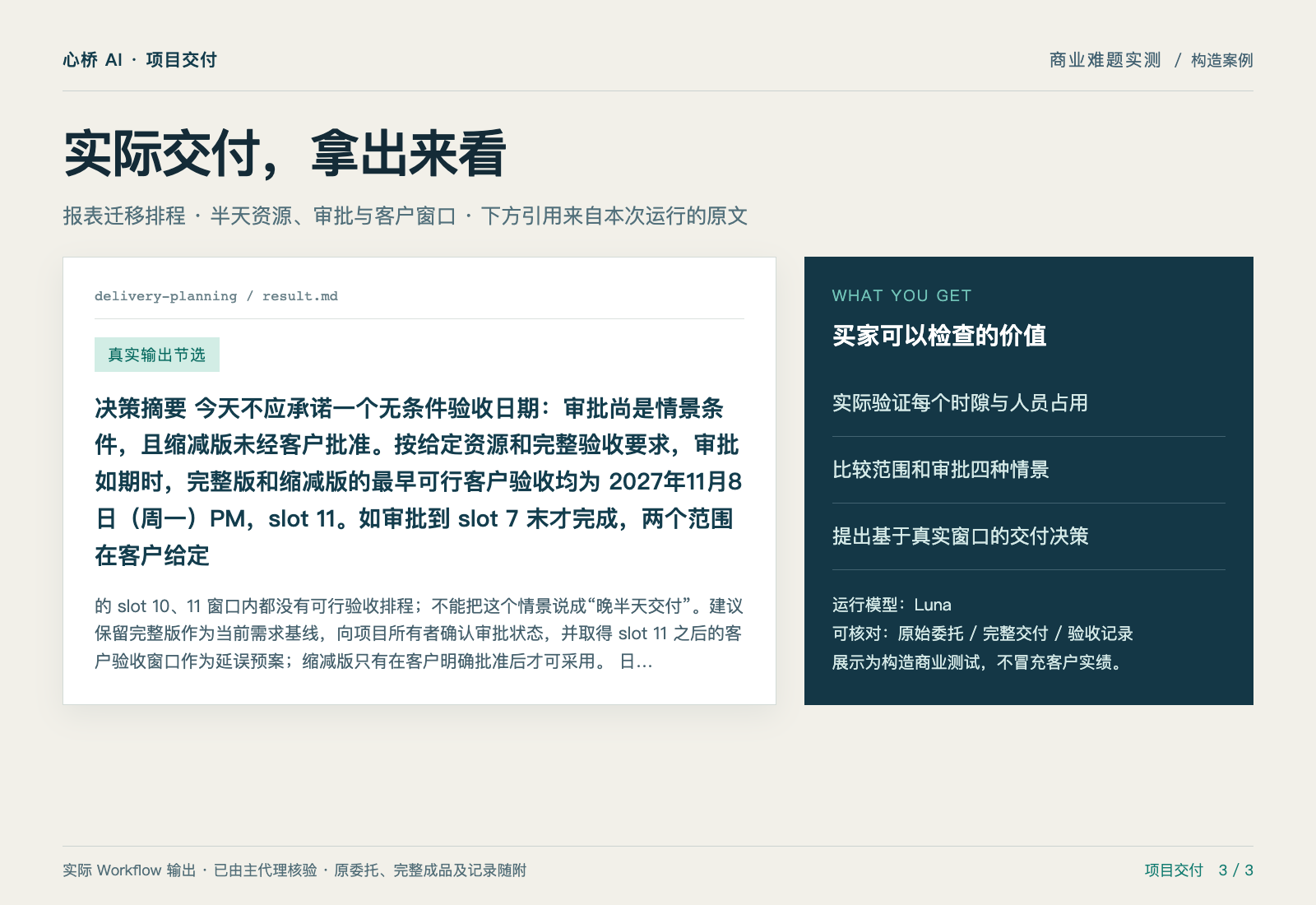

省掉功能,为什么仍然不能提前交付? — 实际交付摘录
③ 实际交付摘录 · 点击查看原图

怎样解决这个问题

  1. 实际验证每个时隙与人员占用
  2. 比较范围和审批四种情景
  3. 提出基于真实窗口的交付决策

需要提供什么

提供与你的业务问题有关的原始材料、适用规则、目标与限制。下方“本轮原始委托”保留了这次测试使用的具体任务与材料,便于判断是否符合你的场景。

完整成果与原始证据

打开文件,核对细节。

采用的方法与公开参考

讨论你的业务问题 ↗
